» 자원 » 사례 연구 » 22,000개 단위 러시: 글로벌 스포츠 메가 이벤트를 위해 마스코트가 인쇄된 실리콘 병을 30일 만에 배송한 방법

22,000개 단위 러시: 글로벌 스포츠 메가 이벤트를 위해 마스코트가 인쇄된 실리콘 병을 30일 만에 배송한 방법

조회수: 0     저자: Peter Cui 게시 시간: 2026-06-05 출처: 마이투어 실리콘

목차

대량 프로모션 구매자를 위한 TL;DR
2026년 초, 다국적 스포츠 대규모 이벤트의 조달 책임자가 4,500m⊃2 내부의 모든 시스템을 테스트해 달라는 요청을 보냈습니다. 심천 공장: 마스코트가 인쇄된 실리콘 병 22,000개, 단일 배송, 30일 기한, 버퍼 없음 .
합병증 추가: 복잡한 3글자 마스코트 삽화. 늦은 주소 인쇄 확인. 글로벌 공급망 차질로 인해 국제 운임이 매일 상승하고 있습니다. 주문 취소에 대한 중간 고려 사항.
우리는 2026년 5월 25일 원래 기간 내에서 22,000개 유닛을 모두 통합 지점으로 배송했습니다. 배송이 물 위에 떠오른 후 구매자의 말은 짧았습니다. '어떻게 표현해야 할지 모르겠지만 여러분이 정말 훌륭하다고 생각합니다.'
이것이 전체 이야기입니다. 이것이 가능하게 된 이유, 거의 깨질 뻔했던 이유, 그리고 빡빡한 마감 기한 내에 5자릿수 단위의 실리콘 병을 주문해야 할 때 조달 전문가가 배울 수 있는 5가지 교훈입니다.

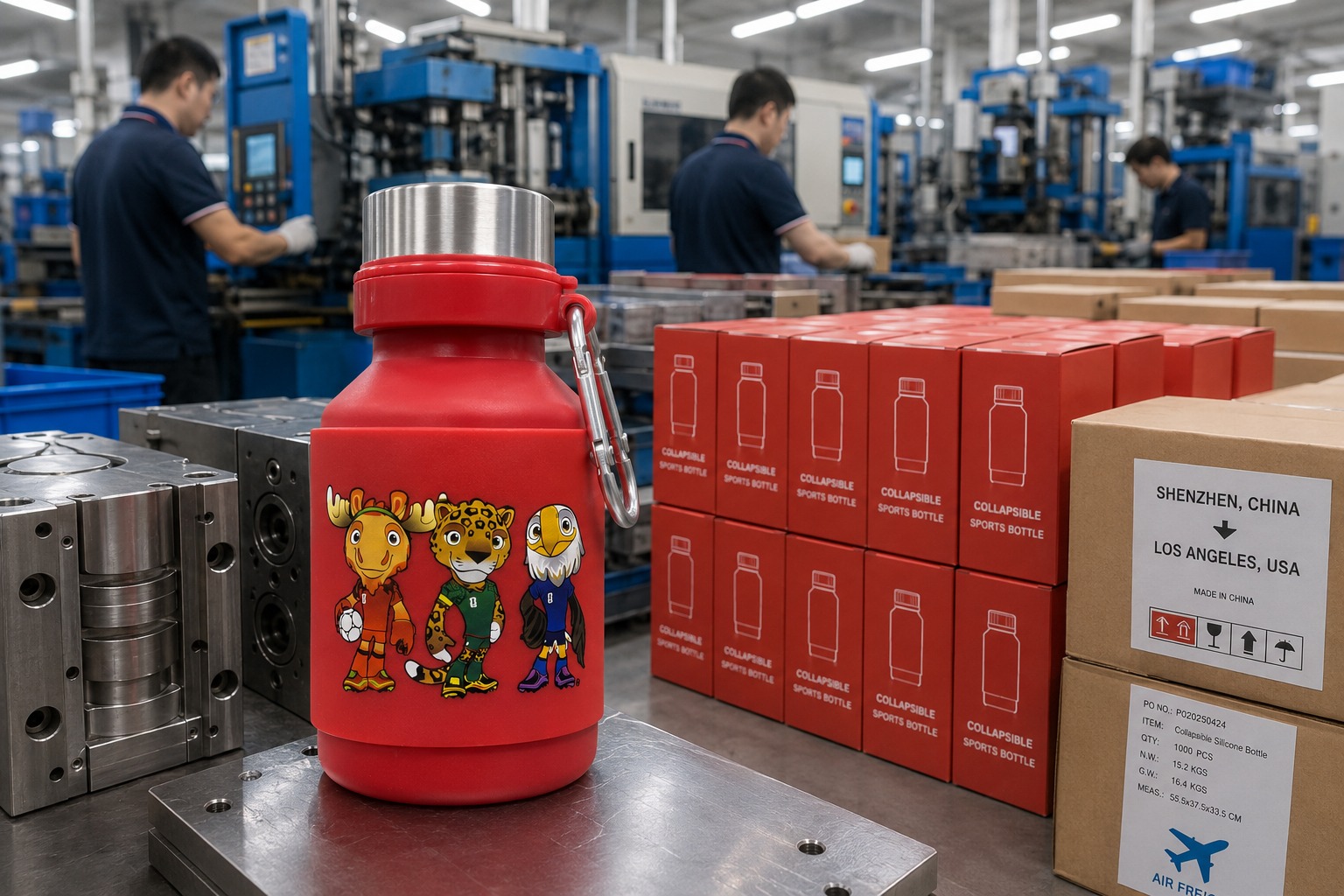

마스코트가 인쇄된 실리콘 병을 배송한 방법.jpg

제품: 맞춤형 06 미드 루프 병

구매자는 경쟁사의 실리콘 병을 보고 2025년 12월 중순에 우리 웹사이트를 방문했습니다. 그들이 적용하고 싶었던 예술 작품은 크고 다색이며 세밀한 것이었습니다. 2026년 글로벌 스포츠 토너먼트 개최국을 대표하는 세 캐릭터 마스코트가 병 전면에 인쇄되어 있었습니다.

우리는 북마크에 추가한 경쟁사 제품이 해당 작품을 생산 규모로 전달할 수 없다는 것을 10분 이내에 알았습니다. 인쇄 영역이 너무 좁았습니다. 다색 패드 인쇄 등록의 표면 곡률이 잘못되었습니다. 해당 형상에 대한 거부율은 8~12%에 달하며, 이는 22,000개 단위에서 1,800~2,600개의 버려진 병에 더해 우리 중 누구도 경험하지 못한 한 달 간의 재작업을 의미합니다.

대신 권장합니다 06 Mid-Loop Collapsible Silicon Bottle을 . 중간 부분에는 약 50 × 60mm 크기의 평평한 수직에 가까운 패드 인쇄 패널이 있어 세 가지 마스코트 캐릭터를 모두 제어된 색상 분리와 함께 인식 가능한 해상도로 표시하기에 충분합니다. 캡에 통합된 카라비너 ​​루프는 구매자에게 경기 장소 사이를 걷는 팬을 위한 내장형 클립온 기능을 제공했습니다. 병은 비어 있을 때 서 있는 높이의 약 1/3까지 접혀서 상자당 배송 밀도가 견고한 스테인리스 또는 Tritan 동급 제품보다 훨씬 더 좋습니다.

같은 대화에서 우리는 다음을 다루었습니다.

  • 공장 자격 : 실리콘 OEM 분야에서 21년(2005년부터), 4,500m² 시설, 100명 이상의 직원, 20개 이상의 LSR 기계, 30,000개 이상의 유닛/일 입석 용량, 3개의 핵심 발명 특허를 포함하여 등록된 300개 이상의 특허, BSCI + Disney FAMA + ICTI 감사

  • 과거 관련 업무 : 2019년부터 Walmart 감사 통과 공장, 2019년부터 Target, 2022년부터 Disney FAMA 라이센스, Fortune 500 구매자를 위한 수십 개의 익명 판촉 선물 프로그램

  • 아트워크 챌린지 : 복잡한 3자 마스코트, 큰 인쇄 영역, 최소 4색

  • 주소 인쇄 : 장소/행사 주소란을 위해 예약된 병 뒷면의 별도 패드 인쇄 패널

구매자가 이번 주말까지 샘플을 요청했습니다. 최초 문의부터 샘플 발송까지 : 7일.

2025년 12월 18일 — 1일차: 첫 번째 문의

평범한 수요일이 끝날 무렵 메시지가 도착했습니다. 구매자는 주요 스포츠 이벤트 판매 프로그램의 조달 전문가였습니다. 그들은 이미 세 가지 사양을 잠겨 있었습니다:

  1. 수량 : 22,000개, 단일 출하

  2. 사용 사례 : 2026년 7월 경기 공식 이벤트 경품

  3. 삽화 : 개최국 마스코트 3개, 풀 컬러, 뒷면에 행사 장소 주소 인쇄

아직 갖고 있지 않은 것: 최종 장소 주소(4개월 후 토너먼트 물류가 잠길 때까지 확인되지 않음), 최종 마스코트 아트웍 파일(이벤트 크리에이티브 팀에서 아직 검토 중) 및 확인된 PO.

나는 당일에 응답했다. 우리는 다음을 거쳤습니다.

  • 우리의 06 병이 북마크된 경쟁사 SKU보다 아트워크를 더 잘 전달하는 이유

  • 4색 마스코트 패드 프린트를 처리하는 방법: 색상별로 별도의 플레이트, 제공된 Pantone 참조와 전체 색상 일치, 생산 전 50피스 파일럿에 대한 3단계 등록 테스트

  • 주소 패드 인쇄를 처리하는 방법: 별도의 접시를 자르고 최종 주소 확인 후에만 , 나머지 병은 완료하고 격리하여 요청 시 주소 인쇄를 받을 수 있도록 준비합니다.

  • 표준 7일 샘플 리드 타임. 구매자가 48시간 이내에 마스코트 벡터 파일을 보낼 수 있는 경우 더 빠릅니다.

  • 세 가지 생산 계층 가격: 10,000 / 20,000 / 30,000개

구매자는 그날 밤 추천을 수락했습니다. 그들은 우리가 접시를 자르기 전에 먼저 재료 승인을 위해 최종 고객에게 06 병의 일반(인쇄되지 않은) 샘플을 택배로 보내달라고 요청했습니다.

여기에 포함된 교훈 : 작품이 복잡하고 양이 많을 때, 마십시오 . 첫날부터 급하게 판 절단 작업을 시작 하지 먼저 병 본체 승인을 받으세요. 플레이트 비용은 매몰 비용입니다. 최종 고객이 다른 병을 원하는 경우 플레이트를 자르기 전에 기판을 확인하면 시간과 비용이 모두 절약됩니다.

2025년 12월 19~25일 — 2~7일차: 첫 번째 샘플 라운드

우리는 완제품 보세 재고에서 일반 06병을 꺼내서 광택을 낸 후 발포 상자에 포장하여 12월 19일 국제 특송을 통해 배송했습니다. 최종 고객은 12월 23일 오전(현지 시간)에 이를 받았습니다.

12월 25일까지 다음 사항에 대해 구두 승인을 받았습니다.

  • 병 본체 형상 — 승인됨

  • 재료 등급 — 백금 경화 식품 등급 실리콘, FDA + LFGB 준수, 승인

  • 캡 및 카라비너 ​​클립 - 승인됨

  • 병 본체 색상 - 빨간색 Pantone 186 C 로 고정됨이벤트의 기본 시각적 아이덴티티 색상과 일치하는

아직 승인되지 않은 것은 마스코트 작품 자체입니다. 이벤트의 크리에이티브 팀은 마스코트 일러스트레이션의 두 가지 경쟁 버전을 가지고 있었고 그들이 참여하기 전에 두 가지 모두 실제 병에 패드 인쇄된 것을 보고 싶었습니다.

구매자가 물었습니다. 두 버전 모두, 각각 두 개의 테스트 병을 인쇄하고 7일 이내에 배송할 수 있습니까?

내부 채팅의 대화는 나중에 우리 팀 내에서 입소문이 난 스크린샷과 비슷하게 진행되었습니다.

구매자 : '可以的,你们能做到这样的生产支持,也是很有实力' — 실제로 이런 종류의 제작 지원을 할 수 있습니다. 그것은 심각한 능력입니다.
Mitour Silicone : '这个水壶我们有5套模具,所以您放心接单,交期咱都不怕' — 우리는 이 병에 사용할 5개 세트의 몰드를 보유하고 있습니다. 가서 주문하세요. 리드 타임은 당신이 걱정해야 할 마지막 것입니다.

5형 노트가 중요합니다. 대부분의 공장에서는 판촉용 선물병에 SKU당 하나의 금형을 사용합니다. 주문량이 30일에 22,000개일 경우 금형 하나가 병목 현상이 발생합니다 . 5개의 동일한 금형 캐비티를 사용하여 5개의 LSR 사출기에서 병을 병렬로 실행할 수 있습니다. 이는 바로 다음에 필요한 것입니다.

2025년 12월 26일~2026년 1월 14일 — 8~28일차: 작품 반복

테스트 병이 도착하면 반복 주기가 시작되었습니다. 다음 3주 동안 아트웍 팀과 구매자는 다음을 순환했습니다.

  • 마스코트 크기 : 병 표면에 비해 너무 작게 시작, 두 번 확대, 높이 42mm로 고정

  • 마스코트 색상 분리 : 4색, 5색, 6색 분리 테스트; 5가지 색상의 최종 잠금과 정의를 위한 어두운 윤곽선 패스

  • 색상 상자(선물 포장) : 두께가 250gsm 코듀로이에서 300gsm 무광택 램으로 이동한 다음 마스코트의 스폿 UV를 사용하여 350gsm으로 이동 — 최종 잠금은 350gsm 무광택, 스폿 UV 없음(비용 절충)

  • 컬러박스 디자인 : 3차 다이라인 및 그래픽 수정

  • 병의 공정 선택 : 패드 프린트 vs. 열 전달 vs. 실크스크린; 곡면에 패드 프린트를 추천해 주셨고, 바이어도 직접 샘플 비교를 해본 뒤 동의했습니다.

  • 주소 패드 인쇄 위치 및 글꼴 : 뒷면의 잠긴 형상, 실제 주소를 기다리는 동안 글꼴이 열려 있음

아트워크 파일 v1에서 완전히 잠긴 아트워크 v4 및 색상 상자 다이라인 v3까지의 총 시간: 영업일 기준 5일 동안 집중적인 샘플 반복 작업이 이루어집니다. 마스코트 플레이트 컷, 컬러 박스 플레이트 컷, 주소 인쇄 플레이트 준비(잠긴 형상, 주소 확인을 위한 빈 텍스트 플레이트). 구매자는 2026년 1월 14일에 최종 승인 샘플을 받았습니다.

이 시점에서 프로젝트는 조용해졌습니다. 주소는 앞으로 3개월 동안 확인되지 않습니다. 우리는 5개의 금형 세트를 모두 대기 상태로 유지하고 아직 용량을 확정하지 않은 채 계획 시스템에서 임시 생산 창구를 예약했습니다.

마스코트가 인쇄된 실리콘 병을 배송한 방법(2).jpg

2026년 4월 23일 — 127일차: PO 착륙

첫 번째 문의 후 4개월 5일 후인 2026년 4월 23일에 구매자의 PO가 내 받은 편지함에 도착했습니다. 마침내 세 가지가 이루어졌습니다.

  1. 행사장 주소란이 확인되어 이제 주소판을 잘라낼 수 있게 되었습니다.

  2. 최종 고객이 최종 삽화와 색상 상자에 서명했습니다.

  3. 머천다이징 프로그램에 대한 자금 원장이 삭제되었습니다.

PO 조건:

  • 수량 : 22,000개

  • 배송 마감일 : 2026년 5월 25일 - 선전 통합 지점으로 항공 화물 예약 준비 완료

  • 마감 기한이 빡빡한 이유 : 7월 경기 이전에 유일하게 실행 가능한 항공 화물 슬롯은 이미 예약이 마감되었습니다. 5월 25일을 놓치고 이벤트 팀이 국내에서 상품을 필요로 하기 전에 도착할 남은 항공편이 없었습니다.

  • 버퍼 없음 : 48시간 이상의 지연으로 인해 해상 화물로 전환해야 했고, 이는 제 시간에 도착하지 못했으며 이는 주문이 상업적 가치가 없음을 의미합니다.

최종 주소판을 자르고, 5대의 LSR 기계에서 22,000개 장치를 실행하고, 마스코트에 5색 패드 인쇄와 주소에 단색 패드 인쇄를 완료하고, 캡과 카라비너를 조립하고, 접어서 350gsm 색상 상자로 포장하고, 마스터 상자를 꺼내고 화물 통합 지점까지 팔레타이징하는 데 달력상 32일이 걸렸습니다.

2026년 4월 23일~4월 28일 — 생산 1~6일: 플레이트, 파일럿, 록인

생산 첫날은 관리였습니다. PO에 서명이 이루어졌고 4월 23일 업무가 끝날 때까지 보증금 30%가 송금되었습니다. 우리는 4월 24일 아침에 송금 확인서를 받았습니다.

4월 24일 오전: 주소판이 사내 인쇄소로 발송되었습니다. 4월 25일 정오까지 판을 자르고 교정합니다. 그날 오후 파일럿 병으로 첫 번째 테스트 인쇄를 했습니다. 두 가지 사소한 글꼴 크기 조정. 최종 승인된 주소판은 4월 25일 저녁에 잠겼습니다.

4월 26일 오전: 전체 5개 금형 캐비티에 걸쳐 100개 병의 시범 운영, 전체 5색 마스코트 패드 인쇄 + 1색 주소 패드 인쇄 + 캡 및 카라비너 ​​조립 + 색상 상자 포장. QC는 다음을 포함하여 승인된 샘플과 비교하여 100개 항목을 모두 확인했습니다.

  • 승인된 Pantone 스트립과 마스코트 색상 일치 — ΔE 2.5 허용 오차 이내

  • 세 마스코트 캐릭터 모두에 대한 인쇄 등록 - 팔 길이에 눈에 띄는 오프셋이 없습니다.

  • 주소 글꼴 가독성 — 최소 획 너비 4pt로 확인됨

  • 카라비너 당김 테스트 - 5kg의 정하중을 30초 동안 유지, 변형 없음

  • 컬러박스 닫힘 및 열림 주기 — 모서리에 흠집이 없는 20주기

파일럿 배치는 4월 27일 오전에 승인되었습니다. 4월 27일 오후 양산 출시.

PO부터 전체 대량 생산 시작까지 6일이 소요됩니다 .인쇄, 금형 준비 및 QC 팀의 주말 작업을 포함하여

2026년 4월 28일~5월 18일 — 6~26일: 5개 기계에 걸쳐 22,000개 장치

양산은 4월 27일 오후부터 5월 18일 오전까지 진행됐다. 종이에 적힌 수학은 빡빡해 보이지만 실행 가능했습니다.

  • 22,000개 / 5개의 금형 캐비티 = 캐비티당 4,400개 유닛

  • 06 병의 LSR 사이클 시간: 샷당 90초

  • 이론적 원시 성형 처리량: 22,000 × 90초 / 기계 5대 = ~110시간의 기계 시간, 전환 및 가동 중지 시간 버퍼 추가

실제 병목 현상은 결코 성형되지 않았습니다. 였어요 오색 마스코트 패드 프린트 .

패드 프린트는 순차적입니다. 한 가지 색상, 건조, 등록, 다음 색상, 건조, 등록, 반복. 5가지 색상 인쇄와 어두운 윤곽선 1회 패스, 뒷면 주소 인쇄는 병당 7회의 프레스 스트로크를 의미하며 각각 고유한 건조 간격이 있습니다. 2개의 병렬 스테이션이 있는 전용 판촉용 선물 패드 인쇄 라인에서도 7행정 작업의 실제 처리량은 스테이션당 하루 최대 1,200병이며, 두 스테이션 모두 교대 근무를 통해 하루 22시간 운영됩니다.

우리는 4개의 패드 프린트 스테이션을 모두 이 작업에 할당했습니다. 2개는 스탠딩 판촉 선물 라인에 있고, 구매자는 단가 양보(우리는 마진에 대한 양보를 먹었습니다)에 대한 대가로 1주일 푸시백에 동의한 우선 순위가 낮은 장식 식기 주문에서 리디렉션한 2개 스테이션입니다.

속도가 유지되었습니다. 5월 18일 아침까지 22,000개의 마스코트 인쇄 및 주소 인쇄 병이 모두 캡 + 카라비너 ​​+ 색상 상자를 위한 준비가 되어 있는 조립 라인에 놓여 있었습니다.

제작 중간: 화물 충격과 취소 대화

샘플 승인부터 PO까지 4개월을 기다린 후 약 3주가 지나면서 국제 운임이 오르기 시작했습니다. 4월 23일 PO가 착륙할 때까지 태평양 횡단 노선의 컨테이너 운임은 2025년 말 수준에서 급격하게 올랐고 항공 화물 슬롯 가격도 같은 방향을 따르고 있었습니다. 그 원인은 수용 능력 철수와 주요 운송 항로의 활발한 중단이 결합된 것이었습니다. 이는 2026년 구매자들이 수년간 기억하게 될 화물 환경의 종류였습니다.

5월 초, 생산 10일부터 14일 사이에 구매자의 CFO가 수치를 다시 계산했습니다. 이제 상품의 전체 착륙 비용이 12월 계획 주기에서 원래 승인된 예산보다 의미 있게 높아졌습니다. 구매자는 솔직한 질문을 했습니다. 주문 취소, 보증금 전액 환불, 그리고 떠나는 것을 고려할 의향이 있습니까?

그 이메일은 토요일에 왔습니다. 나는 오늘이 끝나기 전에 대답했다.

대답은 '아니오'였습니다. 취소가 계약상 불가능했기 때문이 아니라(표준 PO 조건에 따라 보증금은 환불되지 않았으며 우리는 이를 받아들일 수도 있었습니다), 구매자가 제작 단계에서 프로젝트를 떠나면 관계가 거의 회복되지 않기 때문입니다. 우리는 구매자에게 다음과 같이 말했습니다.

  • 생산은 이미 35% 완료되었습니다. 지금 중지하면 보증금이 낭비 되고 이벤트에 사용할 상품이 전혀 남지 않습니다.

  • 우리는 귀하에게 원래 PO 이상의 내용을 흡수하도록 요청하지 않습니다. 합의된 PO 가격이 유지됩니다. 화물은 귀하와 화물 운송업자 사이에 있습니다.

  • 5월 25일이 다가옵니다. 공장이 완공되었습니다. 놓치면 보증금을 모두 돌려받으실 수 있으며 이미 패드 프린트한 완성된 제품은 모두 무료로 유지하실 수 있습니다.

다음날 구매자의 답변이 왔습니다. 10초 간격의 메시지 2개:

어떻게 표현해야 할지 모르겠지만, 너희들이 정말 훌륭하다는 걸 느낄 수 있어.

구매자는 PO를 준수하기로 선택했습니다. 우리는 일정대로 머물렀다.

2026년 5월 18일~5월 25일 — 26~33일: 포장 및 배송

5월 18일 ~ 5월 22일: 스탠딩 조립 라인 전체에서 캡 + 카라비너 ​​조립, 3교대. 각 병은 색상 상자에 들어가기 전에 조립 작업자로부터 최종 시각적 QC를 받습니다.

5월 22일~5월 24일: 컬러 박스 포장, 내부 디스플레이 트레이당 4병, 마스터 상자당 내부 트레이 8개, 마스터 상자당 32병. 총 688개의 마스터 상자. 각 상자는 브랜드 테이프로 봉인되고, 배치 코드가 지정되고, 무게가 측정되고, 팔레트로 운반됩니다. 유로 팔레트당 22개의 마스터 상자, 총 32개의 팔레트입니다.

5월 24일 저녁: 전체 샘플 보관 풀 - 32번째 상자마다 하나씩 무작위로 선택된 22병이 프로젝트 아카이브용으로 승인된 샘플과 비교하여 촬영되었습니다. 구매자의 배송 후 QC 검토를 위해 두 병이 박스에 포장되어 보관됩니다.

2026년 5월 25일 오전 11시 30분 : 팔레트 32개 모두 40피트 트럭 2대에 적재되어 구매자가 지정한 화물 운송업자가 수령한 심천의 통합 지점으로 향했습니다.

마감일이 다가왔습니다. 창문 내부. 부족 배송 제로.

마스코트가 인쇄된 실리콘 병을 배송한 방법(3).jpg

이것이 가능했던 이유(조달 구매자 체크리스트)

중국 실리콘 공급업체가 30일 기한 내에 20,000개 이상의 주문을 믿을 수 있게 받아들일 수 있는지 평가하는 구매자라면 다음과 같은 질문을 던져 보세요.

SKU에 얼마나 많은 금형 구멍이 있습니까?

SKU당 하나의 금형 캐비티가 업계 기본값입니다. 공급업체가 금형을 하나만 보유하고 22,000개에 대해 30일 배송을 제안하는 경우 다음과 같이 계산해 보십시오. 22,000개 × 90초 작업의 LSR 사이클 시간 / 하루 86,400초 = 순수 성형만 생산 일수 22.9일 , 전환, QC 불량, 플레이트 유지 관리 또는 휴일 손실에 대한 버퍼가 없습니다. 병렬성 없이는 수학적으로 불가능합니다.

있습니다 . 5개의 구멍이 06 병에는 이러한 캐비티 중 3개는 특히 2023년 중반에 두 건의 대규모 판촉 선물 주문으로 인해 2개 캐비티 용량이 한계점에 이르렀기 때문에 2023년 말에 온라인에 나타났습니다. 우리는 그 프로그램이 끝난 후 자리에 앉아 캐비티 3개를 더 건설하여 다시는 20만 달러 이상의 주문을 생산 능력 한도까지 잃지 않기로 결정했습니다. 22,000개 단위 프로그램은 그 결정의 직접적인 보상입니다.

공급업체 평가를 위해: 캐비티 수, 특정 기계 목록, 샷당 사이클 시간을 물어보십시오 . 진지한 공급업체가 2분 안에 답변합니다.

판촉 선물 전용으로 사용되는 패드 프린트 스테이션은 몇 개입니까?

성형 처리량이 아닌 장식 처리량은 인쇄된 판촉용 병의 병목 현상입니다. 4개의 금형 캐비티와 1개의 패드 프린트 스테이션이 있는 공장은 빠른 공장이 아니라 느린 패드 프린트 라인을 가지고 있습니다.

우리는 4개의 패드 프린트 스테이션을 운영하고 있으며 5번째 스테이션은 서비스 준비가 완료된 콜드 대기 상태입니다. 두 개는 판촉용 선물 라인 전용입니다. 나머지 두 개는 48시간 전 사전 통지와 적절한 마진 거래를 통해 식기 장식에서 재배치될 수 있습니다. 이러한 유연성 덕분에 이 22,000개 단위 작업의 격차가 해소되었습니다.

공급업체 평가: 확인하고 직접 또는 동영상 안내를 통해 장식 라인 레이아웃을 전용 스테이션과 공유 스테이션 수를 물어보세요.

주문 중 운임 할증료 위험을 어떻게 처리합니까?

2026년 초 운임은 일주일 만에 많이 움직였습니다. 공급업체가 EXW 또는 FOB를 견적하는 경우 추가 요금 위험은 귀하의 것이며 이는 올바른 할당입니다. 공급업체가 통제 할 수 있는 것은 화물 환경에도 불구하고 생산 일정이 유지되는지, 화물 환경이 달랐을 때 12월에 제시한 PO 가격을 준수하는지 여부입니다.

우리는 합의된 PO 가격을 유지했습니다 . 화물은 구매자와 운송업체 사이에 있었습니다. 공장은 운임 할증료를 전혀 받지 않았지만 거래 가격에 대한 마진도 전혀 잃었습니다. 해당 할당은 가정되지 않고 PO에 서면으로 작성되어야 합니다 .

모든 색상과 패널을 사내에서 패드 인쇄합니까, 아니면 하청 계약합니까?

5색 마스코트 패드 프린트와 뒷면의 단색 주소 패드 프린트는 서로 긴밀한 등록이 필요한 두 개의 별도 인쇄 작업입니다. 공급업체가 이러한 작업 중 하나라도 거리에 있는 인쇄소에 하청 계약을 하게 되면 패스당 2~3일을 삼킬 수 있는 물류 계층을 도입하게 됩니다.

우리는 패드 프린트합니다 사내에서 모든 것을 . 우리 인쇄소와 조립 라인은 한 건물을 공유합니다. 장식 중에는 병이 이동하지 않습니다.

늦은 정보에 의존하는 판을 얼마나 일찍 자르나요?

이 프로젝트의 병 뒷면에 있는 주소란은 2026년 4월까지 확인할 수 없었습니다. 이는 2026년 4월 25일까지 주소판을 잘라낼 수 없다는 것을 의미합니다. 하지만 마스코트 플레이트, 색상 상자 다이라인, 심지어 상자 인쇄까지 다른 모든 것을 몇 달 전에 미리 잘라낼 수 있었습니다. 늦은 정보가 도착했을 때 주소판을 실시간으로 가져오는 데 5주가 아닌 5일이 걸렸습니다.

공급업체 평가를 위해 최종 정보 잠금 절단할 생산 자산 전에 과 잠금 보류 중인 자산을 물어보세요. 진지한 공급업체는 두 가지를 분리하고 서면 일정을 제공합니다.

마스코트가 인쇄된 실리콘 병을 배송한 방법(4).jpg

대량 맞춤형 실리콘 병을 소싱하는 구매자를 위한 5가지 교훈

레슨 1: SKU 선택을 예술작품에서 이끌어가세요. 반대가 아닙니다.

구매자가 경쟁사 SKU를 참조하여 우리 사이트에 도착했습니다. 10분 이내에 우리는 프로젝트에 필요한 예술 작품을 병에 담을 수 없다는 것을 알게 되었습니다. 아트워크를 검토하기 전에 인쇄물을 잠그는 대신 먼저 아트워크를 인쇄물 대화로 가져옴으로써 이 프로젝트를 1,800개 불량 더미에서 저장했습니다.

공급업체에 브리핑할 때 다음과 같이 안내하십시오. 삽화는 다음과 같습니다. 필요한 인쇄 영역은 다음과 같습니다. 필요한 색상 분리는 다음과 같습니다 . 그런 다음 공급업체에 SKU 추천을 요청하세요. 실제 OEM은 권장 하기도 합니다. 덜 일반적인 SKU가 기술적으로 더 적합한 경우 가장 인기 있는 SKU를

강의 2: 한 단계가 아닌 두 단계로 샘플링

1단계: 기판 승인을 위한 일반 병(인쇄 없음) — 재료, 형상, 색상, 하드웨어. 저렴하고 빠르며 플레이트 비용이 없습니다.

2단계: 승인된 인쇄물에 인쇄 교정 — 마스코트 렌더링, 색상 일치, 등록, 주소 가독성.

이를 하나의 단계로 축소하면 기판 승인을 기다리는 판재 절단이 지연되거나 최종 고객이 여전히 거부할 수 있는 기판에 대해 판재를 절단하게 됩니다. 두 결과 모두 1~2주가 소요됩니다. 무대에 올리세요.

레슨 3: '늦은 정보' 플레이트를 빌드의 나머지 부분과 분리

거의 모든 이벤트 프로모션 주문에는 장소 주소, 날짜가 적힌 기념 줄, 우승자 이름, 스폰서 로고 등 늦게까지 잠기는 정보가 하나 이상 있습니다. PO 초안 작성 시 해당 라인 항목을 식별하고 보류 중인 잠금을 유지할 플레이트를 공급업체와 확인합니다..

정보 잠금에 관계없이 첫날에 판재 절단 작업을 일괄 처리하는 공급업체는 (a) 잘못된 판재를 절단하고 나중에 다시 절단하거나(두 번 비용을 지불함), (b) 작업을 시작하기 전에 모든 정보를 기다리게 됩니다(몇 주 손실). 서면으로 된 플레이트 일정을 고집하세요.

레슨 4: PO 가격을 유지하세요. 화물을 띄우다

변동성이 큰 화물 시장에서는 운송 비용이 변동되면 모든 것을 재협상하고 싶은 유혹이 있습니다. 그것이 공급자 관계를 깨는 가장 빠른 방법입니다. PO 가격을 고정 상태로 유지하고, 원래 PO에 화물 추가 요금을 명확하게 할당하고 (대개 EXW 또는 FOB 인코텀즈에 따라 구매자에게), 변동성에 가져오는 가치만큼 정시에 배송하겠다는 공급업체의 약속을 신뢰하십시오.

운임 추가 요금이 실제로 구매자의 예산을 초과하는 경우, 단위당 가격을 회수하는 것이 아니라 수량 범위를 다시 지정하거나 두 배송 날짜에 걸쳐 주문을 분할하는 것이 올바른 대화입니다.

교훈 5: '취소될 수도 있습니다'라고 말하는 공장은 이미 패했습니다

이 프로젝트 중에 운임이 급등하자 구매자의 CFO는 숫자를 계산해 취소를 결정했습니다. 48시간 동안 공장의 대응은 전체 프로젝트에서 가장 중요한 순간입니다.

라고 응답하는 공급업체는 '취소하시면 보증금에서 제외되는 금액은 다음과 같습니다.' 기술적으로는 계약 권리 내에 있으며 전략적으로는 고객을 영원히 잃게 될 것입니다.

라고 응답하는 공급업체는 '가격은 유지됩니다. 날짜를 맞추겠습니다. 한 푼이라도 놓치면 다시 돌아옵니다' 프로젝트의 최악의 순간을 구매자가 다년간의 관계를 약속하는 순간으로 전환합니다. 차이점을 알고 있는 공급업체를 선택하세요.

이것이 가능하게 된 이유(공장측)

구매자로서 이 글을 읽고 있다면 물어볼 가치가 있는 질문은 바로 이 공장 내부의 구체적으로 무엇이 30일 기한을 견딜 수 있게 만들었는가입니다. 다섯 가지 사항에 대한 솔직한 답변:

  1. SKU의 다중 캐비티 툴링 : 2020년부터 3번의 자본 주기에 걸쳐 구축된 06 병의 5개 금형 캐비티를 통해 단일 캐비티 공장에서는 따라올 수 없는 병렬 LSR 생산이 가능합니다.

  2. 사내 장식 : 4개의 패드 인쇄 스테이션이 모두 같은 건물에 있으며 하청 장식 단계가 없습니다. 병은 장식하는 동안 공장을 떠나지 않습니다.

  3. 인접한 라인의 예약 가능한 용량 : 이 작업에 2개의 추가 패드 프린트 스테이션이 필요할 때 우리는 우선순위가 낮은 작업에 대해 식기 구매자와 7일 푸시백을 협상했습니다. 우리는 두 구매자 모두를 온전하게 유지하기 위해 마진 양보를 먹었습니다. 이러한 종류의 용량 재편은 대화를 수락할 만큼 귀하를 신뢰하는 여러 방송국과 구매자가 있는 경우에만 가능합니다.

  4. 사내 플레이트 샵 : 마스코트 플레이트, 컬러박스 플레이트, 주소 플레이트 - 모두 현장에서 절단됩니다. 인쇄소까지 48시간 택배 루프가 없습니다.

  5. '가격은 유지된다'고 말할 CEO와 영업 담당자 : 5월 초 화물 관련 대화는 위임되지 않았습니다. 저(Peter Cui)는 영업 시간이 끝나기 전인 토요일에 구매자의 취소 이메일에 개인적으로 답변하고 PO 가격에 대해 입장을 고수했습니다. 그 순간은 과정이 아니다. 자세입니다.

기록에 담긴 숫자

미터법

배송된 총 단위

22,000

SKU

06 미드 루프 접이식 실리콘 병, 빨간색 Pantone 186 C

병렬로 사용되는 금형 캐비티

5

패드 프린트 스테이션 전용

4

병당 인쇄 패스

7 (5색 마스코트 + 어두운 윤곽선 + 뒷면 주소)

색상 상자

350gsm 무광택, 단일 조각, 맞춤형 다이라인

마스터 상자 구성

상자당 32병, 총 688개 상자, 32유로 팔레트

첫 번째 샘플에 대한 첫 번째 문의

7일

작품 잠금에 대한 첫 번째 문의

28일

PO 날짜

2026년 4월 23일

배송 기한

2026년 5월 25일

실제 배송

2026년 5월 25일 오전 11시 30분

PO의 생산일수

PO부터 대량 생산 개시까지 32일, 6일

짧은 배송

배송 후 고객 만족

높음 — 파일에 작성된 고객 견적

FAQ — 대량 맞춤형 실리콘 병 조달

Q1. 20,000개 이상의 맞춤형 인쇄 실리콘 병 주문에 대한 현실적인 최소 생산 기간은 얼마입니까?

판재 절단 및 시험 운영: 5~7일. 다중 캐비티 SKU의 대량 성형: 8~12일. 장식(다색 패드 인쇄): 스트로크 횟수에 따라 10~14일. 조립 및 컬러박스 포장: 4~6일. 20,000개 단위의 실제 바닥, 다중 색상 인쇄, 버퍼 없음: 28~32일. 이 프로필에 대해 21일 미만으로 인용된 모든 내용은 마케팅이거나 3주차에 실패하는 단일 금형 영웅입니다.

Q2. 20,000개 단위 작업을 위해 공급업체가 얼마나 많은 금형 캐비티를 보유해야 합니까?

30일 배송 기간의 경우: 최소 3개의 충치, 편안하게 5. 2개의 충치로 초과 근무에도 불구하고 계산이 빡빡합니다. 캐비티가 1개이면 계산이 불가능합니다. 물리적 기계 시간만으로도 달력을 초과합니다.

Q3. 실리콘 병에 5색 패드 프린트를 하는 비용은 단색에 비해 실제로 얼마입니까?

06병, 22,000개 실행에 대한 직접적인 비교: 5색 마스코트 + 뒷면 주소는 단일 색상 전면 전용 인쇄의 단위당 장식 비용의 약 3.5-4배 이며 , 이는 주로 실행 중에 상각되는 추가 플레이트 비용과 병당 7스트로크의 느린 라인 속도로 인해 발생합니다. 25,000개를 지나면 플레이트 비용이 더 많이 상각되므로 단위당 격차가 좁아집니다.

Q4. 우리가 늦은 정보(장소 주소 등)를 기다리는 동안 공급업체는 몇 달 동안 샘플 승인된 병을 대기 상태로 유지할 수 있습니까?

예. 우리는 정기적으로 보세 샘플 룸에 샘플 승인 툴링과 완제품 프로토타입을 90일 이상 무료로 보관합니다. 금형 세트는 랙에 무기한으로 유지됩니다. 공급자가 무료로 보유할 수 없는 것은 예약된 생산 능력입니다. 샘플만 보유하고 있는지 아니면 용량도 확보하고 있는지 공급업체에 확인하고, 그럴 경우 비용은 얼마인지 확인하세요.

Q5. PO와 배송 사이에 운임이 급등하면 어떻게 되나요?

EXW 또는 FOB 인코텀즈(중국산 실리콘 병 주문에 가장 일반적임)에 따라 운임 추가 요금은 구매자에게 부과됩니다. 공급자의 약속은 상품의 PO 가격과 합의된 포장 날짜입니다. PO에 서면으로 이 할당을 확인하십시오. 진지한 공급업체는 귀하의 계약에 화물 추가 요금을 추가하지 않습니다. 경험이 부족한 공급자가 시도할 수도 있습니다.

Q6. 접힌 실리콘 병 22,000개에 적합한 운송 모드는 무엇입니까?

접힌 실리콘 병은 32피트⊃3의 밀도로 배송됩니다. 이 구성에서는 마스터 상자에 32개의 병이 들어 있습니다. 22,000개 = 688개 상자 ≒ 22m³ ≒ 40피트 컨테이너 1개 또는 대략 3.5m³ × 6.5 공기 팔레트. 이벤트 마감일이 4주 미만인 경우: 항공 화물은 일반적으로 좌석 가용성에 따라 2~3개의 항공편으로 분할됩니다. 6주 이상의 마감일: 해양 LCL 또는 전체 컨테이너. 이 프로젝트의 경우: 항공 화물, 심천의 단일 통합 지점.

Q7. 공격적으로 견적을 내다가 날짜를 놓치는 공급업체를 어떻게 피할 수 있나요?

PO를 배치하기 전 세 가지 실사 단계:

  1. 요청하세요. 사진이 포함된 금형 캐비티 목록을 일반 사양 시트가 아닌 랙에 있는 실제 금형

  2. 요청하세요. 전용 스테이션과 공유 스테이션이 있습니다. 장식 라인 레이아웃을 패드 프린트, 스크린 프린트, 열 전달 스테이션 수를 포함한

  3. 요청하고 전화하십시오. 최근 고객 추천 두 건을 동일한 볼륨 밴드의 주문에 대한 참조를 거부하는 공급업체는 귀하가 22,000개 단위를 주문한 공급업체가 아닙니다.

Q8. 스포츠 이벤트 홍보용 병에 어떤 감사 인증이 중요합니까?

토너먼트 머천다이징 프로그램의 구매자는 일반적으로 BSCI 사회 규정 준수 감사(소매 등급 브랜드 평판용), ICTI 또는 Disney FAMA(어린이가 사용자인 경우), 음료 용기에 대한 식품 접촉(FDA + LFGB), 관련 시장에 대한 제품 테스트 보고서(미국의 경우 Prop 65, EU의 경우 REACH) 중 하나 이상을 요청합니다. 위의 모든 내용을 보유하고 있으며 24시간 이내에 현재 유효한 보고서를 생성할 수 있습니다.

Q9. 이벤트 종료 후 동일한 SKU를 동일한 가격으로 재주문할 수 있나요?

예. 툴링, 플레이트 및 컬러 박스 다이라인이 만들어지면 일회성 툴링 및 플레이트 비용이 상각되기 때문에 재주문 시 단위당 비용이 일반적으로 5~8% 감소합니다. 30일 생산 기간은 10,000개 이상의 후속 볼륨에 대해 계속 적용됩니다. 소규모 후속 주문(5,000개 미만)은 일반적으로 슬롯 가용성 기준으로 18~22일 내에 배송될 수 있습니다.

Q10. 7월 이벤트 소싱은 언제부터 시작해야 합니까?

역방향 작업: 해상 화물(해당되는 경우)의 경우 10~14일, 착륙 지점까지 항공 화물의 경우 5~7일. 20,000개 이상의 다중 색상 작업을 생산하는 데 28~32일이 소요됩니다. 작품 반복 및 샘플 승인에 14~21일이 소요됩니다. 초기 문의, 공급업체 평가, 기판 승인에 7일이 소요됩니다. 총계: 첫 문의부터 국내 상품까지 약 60~80일 정도 소요됩니다. 단단한 바닥은 45일입니다. 7월 이벤트의 경우 이는 늦어도 4월 중순 이전에 시작된다는 의미입니다. 편안하게 3월 중순.

마스코트가 인쇄된 실리콘 병을 배송한 방법(5).jpg

저자 소개

Peter Cui(崔德lin) 는 창립자이자 CEO입니다. Mitour Silicon , 4,500m² 중국 선전에 있는 실리콘 OEM/ODM 공장은 2005년부터 식품 등급 및 유아용 실리콘 제품을 제조하고 있습니다. Peter는 21년간의 공장 성장, BSCI 및 Disney FAMA 감사 자격, 3개의 핵심 발명 특허(CN113650314A 항균 실리콘, CN114015239A 유아용 실리콘)를 포함한 300개 이상의 특허 출원, Walmart와의 파트너십(이후 2019), Target(2019년 이후), Disney(2022년 이후 FAMA) 및 수십 개의 익명화된 Fortune 500대 브랜드입니다. 그는 제조 현실, OEM 상충관계, 대량 주문이 제 시간에 배송되는지 여부를 결정하는 운영 결정에 대해 여기에 글을 씁니다.

Peter와 Mitour Silicon 팀에 직접 연락하세요.

관련 뉴스

관련 제품

Mitour Silicon(Shenzhen Yuanfeng Xingye Technology Co., Ltd.)은 세계에서 가장 까다로운 브랜드를 위한 정밀 실리콘 제품을 엔지니어링해 왔습니다.
빠른 링크
제품 카테고리
문의하기
  로드 19호 B동 101호
핑디 거리 핑시 커뮤니티 쯔징
중국 선전시 룽강구
저작권 ©   2026 Shenzhen Yuanfeng Xingye Technology Co., Ltd. 판권 소유. 사이트맵  개인 정보 보호 정책
